- چرا سرعت اجرا برای انبوهسازان یک مزیت رقابتی است؟
- انتخاب سیستم مناسب: کلید سرعت و کیفیت همزمان
- مقایسه روشهای استیک و یونیتایز
- روشهای تسریع اجرای نما (پیشساخت پنل، تیم چندشیفته)
- پیشساخت پنلهای شیشهای (Prefabrication)
- بهکارگیری تیم چندشیفته
- فرآیند پیشساخت (Prefabrication) و برنامهریزی زمانبندیشده سازوکار
- اصول و مراحل گامبهگام اجرای سریع نمای شیشهای
- طراحی دقیق و مهندسی ارزش
- نکات کلیدی در این مرحله:
- بررسی هزینههای نمای شیشهای (کرتین وال):
- آمادهسازی سایت و لجستیک کارآمد
- برای یک لجستیک کارآمد:
- نصب پنلهای پیشساخته و آببندی نهایی
- مراحل کلیدی نصب و آببندی:
- سیستم مدیریت پروژه سازوکار برای تحویل بهموقع پروژههای بزرگ
- چالشها و نکات کلیدی برای حفظ کیفیت در سرعت بالا
- مزایای اجرای نمای شیشهای با رویکرد سریع و باکیفیت
- جمعبندی و توصیههای نهایی
نمای شیشهای، نمادی از معماری مدرن و زیباییشناسی معاصر، در پروژههای ساختمانی امروزی جایگاه ویژهای یافته است. اما چالش اصلی برای انبوهسازان و پیمانکاران، دستیابی به اجرای سریع نمای شیشهای بدون افت کیفیتاست. در بازاری که زمانبندی فشرده و استانداردهای بالا نقش محوری ایفا میکند، یافتن راهکارهایی که هم سرعت را تضمین کنند و هم کیفیت نهایی را به خطر نیندازند، حیاتی است. این راهنمای جامع از ساز و کار، به شما کمک میکند تا با اصول، روشها و نکات کلیدی، پروژههای نمای شیشهای خود را با حداکثر کارایی و بالاترین استانداردها به سرانجام برسانید.
چرا سرعت اجرا برای انبوهسازان یک مزیت رقابتی است؟
در بازار رقابتی ساختوساز امروز، زمانبندی پروژه نقش حیاتی در موفقیت و سودآوری دارد. سرعت بالا در اجرای نما، به انبوهسازان کمک میکند تا:
- بازگشت سرمایه سریعتر:پروژهها زودتر به بهرهبرداری رسیده و درآمدزایی آغاز شود.
- کاهش هزینههای سربار:هرچه زمان پروژه کوتاهتر باشد، هزینههای جاری و مدیریتی کمتری متحمل میشوند.
- افزایش اعتبار و برندینگ:تحویل بهموقع و باکیفیت، شهرت سازنده را بهبود میبخشد و فرصتهای آتی را فراهم میکند.
- پاسخگویی به تقاضای بازار:امکان ورود سریعتر به بازار و پاسخگویی به نیازهای مشتریان.
انتخاب سیستم مناسب: کلید سرعت و کیفیت همزمان
انتخاب روش اجرایی، مهمترین عامل در تعیین سرعت و کیفیت نهایی نمای شیشهای است. در میان روشهای رایج، سیستم یونیتایز (Unitized) به دلیل ماهیت پیشساخته خود، برتری قابل توجهی در سرعت و کنترل کیفیت نسبت به سیستم استیک (Stick) دارد.
مقایسه روشهای استیک و یونیتایز
سیستم یونیتایز با انتقال بخش عمدهای از فرآیند مونتاژ به محیط کارخانه، خطاهای انسانی را به حداقل رسانده و سرعت نصب در محل پروژه را به شکل چشمگیری افزایش میدهد. این در حالی است که روش استیک، نیازمند مونتاژ قطعه به قطعه در محل پروژه است که زمانبرتر بوده و مستعد خطاهای بیشتری است. برای درک بهتر تفاوتها، میتوان ویژگیهای کلیدی این دو روش را مقایسه کرد:
| ویژگیهای قابل مقایسه | استیک | یونیتایز |
|---|---|---|
| سرعت و روند اجرای نما تا به پایان رساندن آن | کند | سریع |
| قیمت کلی اجرای نما برای ساختمان هماندازه و مشابه | بیشتر | کمتر |
| میزان خطاهای احتمالی موجود در اندازهگیری و برش قطعات | بیشتر | در حد صفر |
| قابلیت اجرا برای ساختمانهای مرتفع و برجها | دارای محدودیتهای بسیار | بله |
| نحوه مونتاژ در محل اجرای نما | دشوارتر و زمانبر | آسانتر |
روشهای تسریع اجرای نما (پیشساخت پنل، تیم چندشیفته)
برای دستیابی به سرعت بالا بدون فدا کردن کیفیت، استفاده از استراتژیهای مدرن ضروری است:
پیشساخت پنلهای شیشهای (Prefabrication)
پیشساخت به معنای تولید و مونتاژ بخشهای بزرگی از نما (پنلها) در محیط کنترلشده کارخانه است. این روش مزایای متعددی دارد:
- افزایش دقت و کیفیت:کنترل دقیقتر بر فرآیند ساخت و مونتاژ، منجر به تولید پنلهایی با ابعاد و استانداردهای دقیق میشود. این امر خطای انسانی را به حداقل رسانده و کیفیت نهایی را تضمین میکند.
- کاهش زمان نصب در محل:پنلهای آماده و پیشساخته، به سرعت و با نیاز به نیروی کار کمتر در محل پروژه نصب میشوند. این موضوع بهویژه در پروژههای بزرگ و مرتفع، زمانبندی کلی را به شدت تسریع میکند.
- کاهش ضایعات و آلودگی:بهینهسازی مصرف مواد و کاهش پسماند در سایت، نه تنها به حفظ محیط زیست کمک میکند، بلکه هزینههای مربوط به حمل و نقل و دفع ضایعات را نیز کاهش میدهد.
- ایمنی بالاتر:کاهش نیاز به کار در ارتفاع و خطرات مرتبط با مونتاژ در محل، ایمنی کارگران را به طور چشمگیری افزایش میدهد.
بهکارگیری تیم چندشیفته
برای پروژههای با زمانبندی فشرده، سازماندهی تیمهای کاری در شیفتهای متعدد میتواند سرعت اجرا را بهطور قابل توجهی افزایش دهد. این امر نیازمند برنامهریزی دقیق منابع انسانی، تجهیزات و لجستیک است تا هماهنگی بین شیفتها حفظ شود و از تداخل کاری جلوگیری شود. برای پیادهسازی موفقیتآمیز تیمهای چندشیفته، مراحل زیر حیاتی هستند:
- برنامهریزی دقیق منابع انسانی:اطمینان از وجود تعداد کافی نیروی متخصص و ماهر برای هر شیفت. هر شیفت باید دارای سرپرست و مسئولیتهای مشخص باشد.
- تخصیص تجهیزات:برنامهریزی برای استفاده بهینه از جرثقیلها، بالابرها و سایر تجهیزات سنگین به گونهای که در تمام شیفتها در دسترس باشند و تداخلی ایجاد نشود.
- مدیریت لجستیک مواد:اطمینان از تامین مستمر و بهموقع پنلهای پیشساخته و سایر مواد مورد نیاز در هر شیفت، تا از توقف کار جلوگیری شود.
- سیستم ارتباطی شفاف:ایجاد یک سیستم ارتباطی مؤثر بین سرپرستان شیفتها برای انتقال اطلاعات، گزارش پیشرفت و حل مشکلات احتمالی.
- پروتکلهای ایمنی:تدوین و اجرای پروتکلهای ایمنی خاص برای کار در شیفتهای شب یا شرایط خاص، با توجه به کاهش دید و خستگی احتمالی.
فرآیند پیشساخت (Prefabrication) و برنامهریزی زمانبندیشده سازوکار
فرآیند پیشساخت در شرکت ساز و کاربا تمرکز بر دقت و برنامهریزی دقیق انجام میشود تا حداکثر سرعت و کیفیت را تضمین کند:
- طراحی و مهندسی دقیق:استفاده از نرمافزارهای پیشرفته مانند BIM (Building Information Modeling) برای طراحی سهبعدی و شبیهسازی دقیق نما. این رویکرد، امکان شناسایی و رفع خطاها را در مراحل اولیه طراحی فراهم کرده و نیاز به بازکاری در سایت را به حداقل میرساند. مهندسی ارزش نیز در این مرحله برای انتخاب بهینهترین متریال و روشها با در نظر گرفتنِ عملکرد و هزینه، انجام میشود.
- تولید صنعتی در کارخانه:برش دقیق شیشهها و پروفیلها با استفاده از دستگاههای CNC و مونتاژ پنلها در محیط کنترلشده کارخانه. این فرآیند، دقت ابعادی بالا و کیفیت ساخت یکنواخت را تضمین میکند.
- کنترل کیفیت مستمر:بازرسیهای دقیق در هر مرحله از تولید، از برش مواد اولیه تا مونتاژ نهایی پنلها، برای اطمینان از مطابقت با استانداردهای ملی و بینالمللی (مانند استانداردهای مقاومت شیشه، عایقبندی، ضخامت، مقاومت در برابر UV، ایمنی و زلزله). این بازرسیها شامل تستهای فشار، نفوذ آب و هوا نیز میشود.
- بستهبندی و حملونقل بهینه:آمادهسازی پنلها برای حمل ایمن و کارآمد به محل پروژه با استفاده از بستهبندیهای محافظ و وسایل نقلیه تخصصی.
- برنامهریزی زمانبندیشده:هماهنگی دقیق بین تولید در کارخانه و نصب در سایت برای جلوگیری از توقف کار و بهینهسازی جریان پروژه. این برنامهریزی شامل زمانبندی تحویل پنلها به سایت و هماهنگی با تیم نصب است.
اصول و مراحل گامبهگام اجرای سریع نمای شیشهای
اجرای سریع و باکیفیت نمای شیشهای، مستلزم یک توالی منطقی و دقیق است:

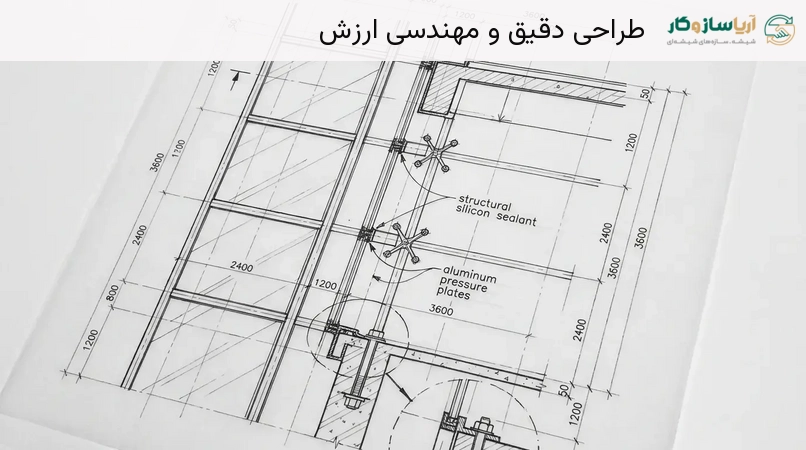

طراحی دقیق و مهندسی ارزش
پیش از هر اقدامی، طراحی مهندسی دقیق و استفاده از رویکرد مهندسی ارزش برای انتخاب بهینهترین متریال و روشها ضروری است. این مرحله شامل بررسی بارهای وارده (باد، زلزله، حرارتی، انفجار)، انتخاب نوع شیشه (سکوریت، لمینت، رفلکتیو، اسپندرال) و پروفیل (آلومینیوم، فولاد)، و طراحی جزئیات اتصالات است.
نکات کلیدی در این مرحله:
- محاسبات دقیق بارگذاری:اطمینان از مقاومت نما در برابر بارهای محیطی و دینامیکی.
- انتخاب شیشه مناسب:با توجه به نیازهای پروژه (عایق حرارتی، صوتی، ایمنی، زیبایی). ضخامت شیشه (مثلاً 18-40 میلیمتر برای کلی، 10 میلیمتر حداقل برای اسپایدر، 1/4 اینچ رایج، 1 اینچ برای عایقبندی) و نوع آن (سکوریت، لمینت، رنگی، رفلکتیو) بسیار مهم است.
- مهندسی ارزش:بررسی گزینههای مختلف برای دستیابی به بهترین عملکرد با حداقل هزینه، بدون افت کیفیت.
بررسی هزینههای نمای شیشهای (کرتین وال):
- محدوده کلی:1,800,000 تا 4,000,000 تومان به ازای هر متر مربع. (این ارقام بر اساس منابعی مانند نگین شرق و اسبنکو است و ممکن است متغیر باشد).
-
عوامل مؤثر بر قیمت:
- روش اجرا:فریملس، فیسکپ، سمیفریملس، اسپایدر (هر کدام دارای هزینههای متفاوتی هستند).
- مشخصات پروژه:ارتفاع ساختمان، ابعاد ماژولها (مثلاً ارتفاع 2.2 متر، عرض 1.1-1.2 متر)، متراژ کلی اجرا.
- کیفیت و نوع متریال:برند (ایرانی در مقابل خارجی)، نوع شیشه، ضخامت شیشه، نوع پروفیلها (آلومینیوم، فولاد)، کیفیت چسبها.
- یراقآلات و اتصالات:نوع، برند، تعداد بازوهای سیستم اسپایدر، کشور سازنده (داخلی/وارداتی).
- پیچیدگی طراحی:طرحهای اضافی یا عناصر سفارشی روی شیشه.
- نوسانات بازار:قیمت مواد و تجهیزات وارداتی به شدت تحت تأثیر نوسانات بازار ارز قرار دارد.
آمادهسازی سایت و لجستیک کارآمد
آمادهسازی محل پروژه شامل ایجاد فضای کافی برای تخلیه و نگهداری پنلهای پیشساخته، دسترسی آسان برای جرثقیلها و تجهیزات بالابر، و ایجاد مسیرهای ایمن برای تردد پرسنل است. لجستیک کارآمد مواد و تجهیزات، از توقفهای ناخواسته جلوگیری میکند.
برای یک لجستیک کارآمد:
- برنامهریزی دقیق تحویل:هماهنگی با کارخانه برای تحویل بهموقع و مرحلهای پنلها.
- فضای ذخیرهسازی ایمن:ایجاد فضایی محافظتشده برای نگهداری پنلها تا زمان نصب.
- مسیرهای دسترسی:اطمینان از وجود مسیرهای واضح و بدون مانع برای جرثقیلها و تجهیزات.
- مدیریت پسماند:برنامهریزی برای دفع سریع و منظم پسماندهای ساختمانی.
نصب پنلهای پیشساخته و آببندی نهایی
پس از آمادهسازی زیرسازی، پنلهای یونیتایز به سرعت و با دقت بالا توسط جرثقیلها در جای خود قرار میگیرند. آببندی نهایی و کنترل دقیق درزها با استفاده از نوارهای EPDM و چسبهای سیلیکونی ساختاری، تضمینکننده عایقبندی و دوام نما است.
مراحل کلیدی نصب و آببندی:
- نصب زیرسازی:اطمینان از تراز بودن و استحکام زیرسازی فلزی یا بتنی.
- بالا بردن و جایگذاری پنلها:استفاده از جرثقیلهای مناسب و تیمهای متخصص برای جایگذاری دقیق پنلها.
- تنظیم و تراز کردن:تنظیم دقیق هر پنل برای اطمینان از همترازی و همسطحی با پنلهای مجاور.
- اتصال مکانیکی:محکم کردن پنلها به زیرسازی با استفاده از اتصالات استاندارد.
- آببندی و عایقبندی:استفاده از نوارهای EPDM و چسبهای سیلیکونی با کیفیت بالا برای آببندی کامل درزها و جلوگیری از نفوذ آب و هوا. این مرحله برای حفظ کیفیت و عملکرد حرارتی و صوتی نما حیاتی است.
سیستم مدیریت پروژه سازوکار برای تحویل بهموقع پروژههای بزرگ
شرکت ساز و کاربا بهرهگیری از یک سیستم مدیریت پروژه یکپارچه و پیشرفته، تضمینکننده تحویل بهموقع پروژههای بزرگ با بالاترین استانداردهای کیفیت است. این سیستم شامل:
- برنامهریزی جامع و زمانبندی دقیق:استفاده از ابزارهای مدرن مدیریت پروژه برای ایجاد گانت چارتها، مسیرهای بحرانی (CPM) و نمودارهای پیشرفت. این برنامهریزی، تمام جنبههای پروژه از طراحی تا نصب نهایی را پوشش میدهد.
- تخصیص منابع بهینه:مدیریت هوشمندانه نیروی انسانی (متخصص و ماهر)، تجهیزات پیشرفته و مواد اولیه با کیفیت، برای جلوگیری از کمبود یا اتلاف منابع.
- کنترل و پایش مستمر:نظارت لحظهای بر پیشرفت پروژه از طریق گزارشهای دورهای و بازدیدهای میدانی. شناسایی بهموقع انحرافات از برنامه و اتخاذ اقدامات اصلاحی فوری.
- مدیریت ریسک فعال:پیشبینی و برنامهریزی برای مقابله با چالشهای احتمالی مانند تغییرات آبوهوایی، مشکلات لجستیکی یا تأخیر در تامین مواد. این رویکرد، احتمال بروز مشکلات بزرگ را به حداقل میرساند.
- ارتباطات شفاف و مستمر:هماهنگی مؤثر و منظم با کارفرما، مشاوران، تیمهای اجرایی و سایر ذینفعان پروژه برای اطمینان از همسویی اهداف و انتظارات.
چالشها و نکات کلیدی برای حفظ کیفیت در سرعت بالا
سرعت بالا نباید به بهای کاهش کیفیت تمام شود. برای حفظ کیفیت در پروژههای سریع، توجه به نکات زیر ضروری است:
- دقت میلیمتری:هرگونه خطای کوچک در اندازهگیری، برش یا نصب میتواند منجر به مشکلات بزرگ، نیاز به بازکاری پرهزینه و تأخیر در پروژه شود. استفاده از تجهیزات اندازهگیری دقیق و نیروی کار ماهر ضروری است.
- انتخاب مواد باکیفیت:استفاده از شیشهها، پروفیلها و اتصالات استاندارد و مقاوم در برابر عوامل محیطی (مانند تغییرات دما، رطوبت، اشعه UV). کیفیت پایین مواد میتواند عمر مفید نما را کاهش دهد.
- آببندی و عایقبندی بینقص:اطمینان از عدم نفوذ آب، هوا و انتقال حرارت و صوت از طریق درزها و اتصالات. این امر نه تنها بر آسایش ساکنان تأثیر میگذارد، بلکه در بهینهسازی مصرف انرژی نیز نقش حیاتی دارد.
- رعایت استانداردهای ایمنی:استفاده از شیشههای سکوریت یا لمینت (برای افزایش مقاومت در برابر ضربه و جلوگیری از خرد شدن خطرناک)، و اتصالات مقاوم در برابر زلزله و بادهای شدید. رعایت استانداردهای ملی و بینالمللی ایمنی (مانند استانداردهای آتشنشانی) الزامی است.
- کنترل کیفیت مداوم:بازرسیهای منظم و دقیق در تمام مراحل اجرا، از کارخانه (برای پنلهای پیشساخته) تا نصب نهایی در سایت. این بازرسیها باید شامل تستهای عملکردی مانند تست نفوذ آب و هوا نیز باشد.
مزایای اجرای نمای شیشهای با رویکرد سریع و باکیفیت
اجرای موفق نمای شیشهای با سرعت و کیفیت بالا، مزایای متعددی را برای ساختمان و ساکنان آن به ارمغان میآورد:
- بهینهسازی مصرف انرژی:عایقبندی حرارتی و صوتی عالی، منجر به کاهش قابلتوجه هزینههای گرمایش و سرمایش ساختمان میشود.
- افزایش نور طبیعی:ورود حداکثری نور خورشید به فضای داخلی، بهبود رفاه و بهرهوری ساکنان و کاهش نیاز به نور مصنوعی در طول روز.
- زیبایی بصری و مدرن:جلوه یکپارچه، شفاف و جذاب، افزایش ارزش زیباییشناختی و مالی ساختمان. نمای شیشهای، هویت مدرنی به بنا میبخشد.
- مقاومت بالا:دوام در برابر عوامل جوی نامساعد، زلزله و حتی آتشسوزی (با استفاده از شیشههای مقاوم در برابر آتش). این مقاومت، ایمنی و طول عمر ساختمان را تضمین میکند.
جمعبندی و توصیههای نهایی
اجرای سریع نمای شیشهای بدون افت کیفیت، یک هنر و علم است که نیازمند برنامهریزی دقیق، انتخاب روشهای نوین (مانند یونیتایز و پیشساخت)، بهکارگیری تیمهای متخصص و سیستم مدیریت پروژه کارآمد است. با رعایت اصول مهندسی، استانداردهای ملی و بینالمللی، و کنترل کیفیت مستمر، میتوان پروژههای نمای شیشهای را با موفقیت و در زمانبندی فشرده به اتمام رساند و مزایای بیشماری را برای ساختمان و سرمایهگذار به ارمغان آورد. شرکت ساز و کاربا تکیه بر دانش فنی و تجربه خود، آماده ارائه راهکارهای جامع برای تحقق این هدف است.
